產品功能開發排序邏輯: Cost of Delay

Po-chiang "Bob" Chao · · 約 2 分鐘

Source: 改編自 https://kanbanbooks.com/essential-kanban-condensed/

這是這個系列的第六篇。

回顧一下這個系列走過的路:MoSCoW 讓你快速分類;艾森豪矩陣引入了急迫性;後來的價值/複雜度矩陣、Kano 分析、RICE/ROI,方向越發明確地往「價值」靠攏,試著回答「這件事值多少」這個問題,並且想辦法讓這個答案跟組織的 OKR 掛鉤。

但有一件事有點悄悄消失了:時間。

不是指「做這件事要花多久」,是「如果不做,隨著時間會造成多少損失」。

艾森豪矩陣算是有觸及這個問題的邊緣(急迫性本來就跟時間有關係),但後來的幾個框架,包括我自己比較常用的 RICE,基本上都沒有正式處理這一塊。

Cost of Delay(延遲成本,下稱 CoD)試圖把時間這件事拉回來,而且講得比艾森豪矩陣更精確。

CoD 在說什麼

精實開發的倡議者 Don Reinertsen 在《The Principles of Product Development Flow》中提出:每一個工作項目,每延遲一個單位時間,都在損失一定的經濟價值。這個每單位時間的損失,就是它的 Cost of Delay。

這個概念的延伸是一個排序原則:如果你只量化一件事,就量化這個。當多個待辦事項的 CoD 不同、完成時間也不同,理想的排序方式是 WSJF(Weighted Shortest Job First):

優先序 = Cost of Delay ÷ 工作量

邏輯很直觀:同樣的延遲代價,先做比較快完成的那個,整體損失最小。Reinertsen 的書裡也提到,根據 CoD 和完成時間排序,比單純看 ROI 高低更能最大化投資組合的整體收益。

在概念上,WSJF 是很優雅的答案,問題在於計算實務。

計算 CoD 有多麻煩

要用 WSJF 排序,你得先知道每個工作項目的 CoD。而這件事說起來容易,做起來很麻煩。

大多數產品功能沒有明確的「晚一個月損失多少錢」的數字:

收入影響難以估算、涉及假設、各方對數字的解讀不同。就算你花了工夫去估,精確度也很可疑。

更棘手的是技術債、基礎建設、風險降低、研究探索這類工作,它們的 CoD 難以量化成金額,但又確實存在,強行估算反而可能製造「精確」的假象。我常跟朋友說:既然是估計,就有錯誤的空間;但是一旦東西化為數學,感覺起來好像就過於理所當然,這點在 ROI 當節也有提到過。

Kanban 的實務解法:四種 Archetype

Kanban 方法借用了 CoD 的概念,但用一個更務實的方式解決了計算困難的問題:與其精確估算每個項目的 CoD,不如先判斷它屬於哪種「延遲曲線的形狀」。

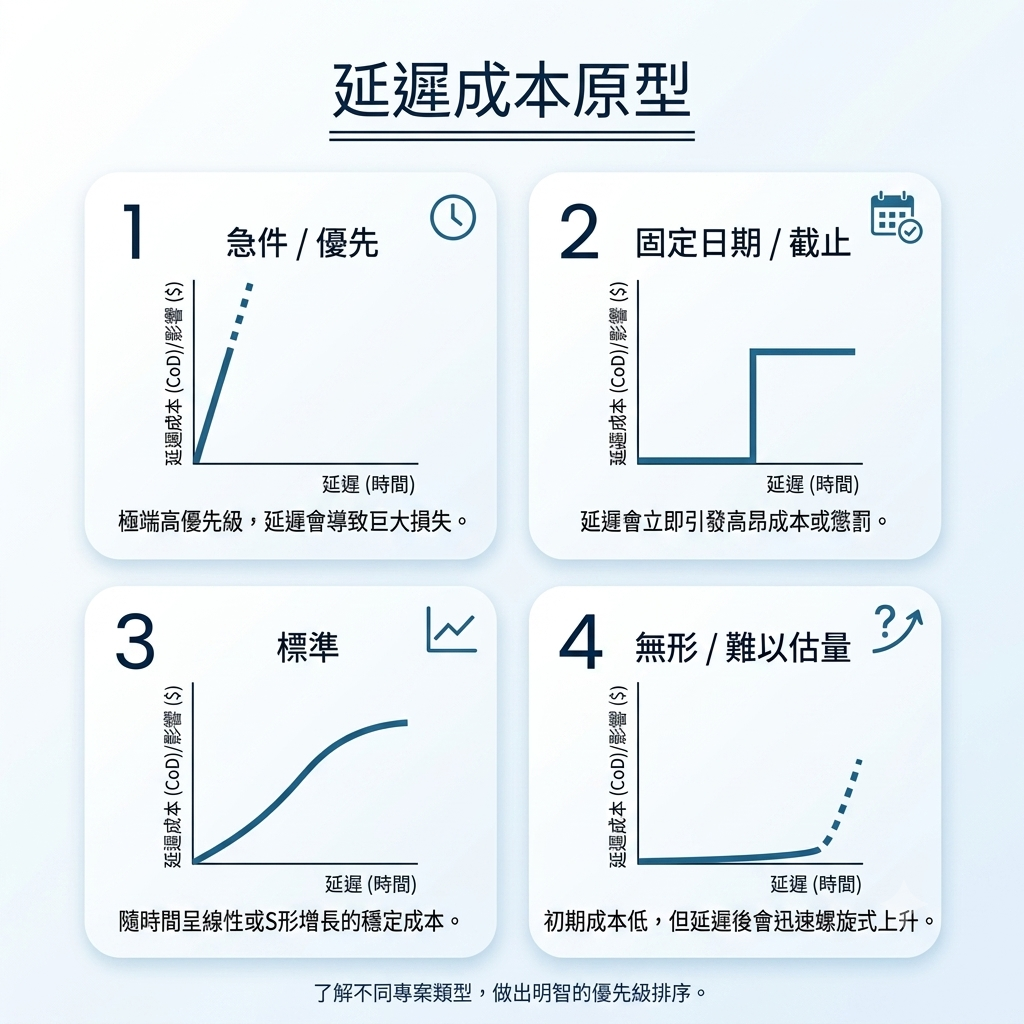

《Essential Kanban Condensed》整理了四種 CoD archetype:

  • Expedite(緊急型):CoD 極高,而且損失從一開始就持續猛烈地累積,沒有盡頭。系統當機、關鍵流程中斷、直接影響正在進行中的業務,只要還沒解決,每一刻都在虧。這類工作應該打破所有排序邏輯、立刻優先處理。
  • Fixed Date(死線型):在截止日期之前,CoD 幾乎是零;一旦錯過,損失瞬間垂直飆升。諸如法律合規、合約的上線日期、節慶檔期等等,這類工作的重點不是越快越好,而是要確認在最後責任時間點之前開始、在截止日前完成。

值得注意的是:Fixed Date 在截止日前其實不「急」 — — 用艾森豪矩陣的語言,它更像是「重要但不急」,直到接近截止日才會跳進「又急又重要」的格子。這是艾森豪矩陣沒有明確處理的地方,把「急迫性」和「死線」混在同一個維度,可能讓人太早或太晚開始處理這類工作。

  • Standard(標準型):大多數一般產品功能屬於這類。隨著時間推移,損失逐漸累積,曲線像一個緩慢爬升的平緩 S 型,最終在機會耗盡之後趨於平緩。這是 Kanban 的「基準等級」,越早做越好,但不是緊急。
  • Intangible(無形型) 表面上幾乎感受不到 CoD,看起來不急,可以無限期往後推。技術債、品質改善、基礎建設、探索性研究都是這類。但風險在悄悄累積,在某個不確定的時間點,問題可能突然爆發,從「感覺不急」瞬間變成 Expedite。

這裡有個關鍵觀察:Intangible 的危險性恰恰來自它「看起來不急」。讀過艾森豪矩陣那篇的話,這跟「重要但不急」的象限幾乎是同一群東西 — — 都是對未來有幫助,但在當下永遠會被眼前的急事擠掉。

艾森豪矩陣那篇提到,「又急又重要」的事情數量很多,往往是先前「重要但不急」沒有好好照顧的結果。CoD 的 Intangible 提供了更精確的因果描述:被長期忽略的 Intangible,終在某個時間點爆發,變成 Expedite。那個時候再處理,代價通常遠比當初預防性地投入更高。

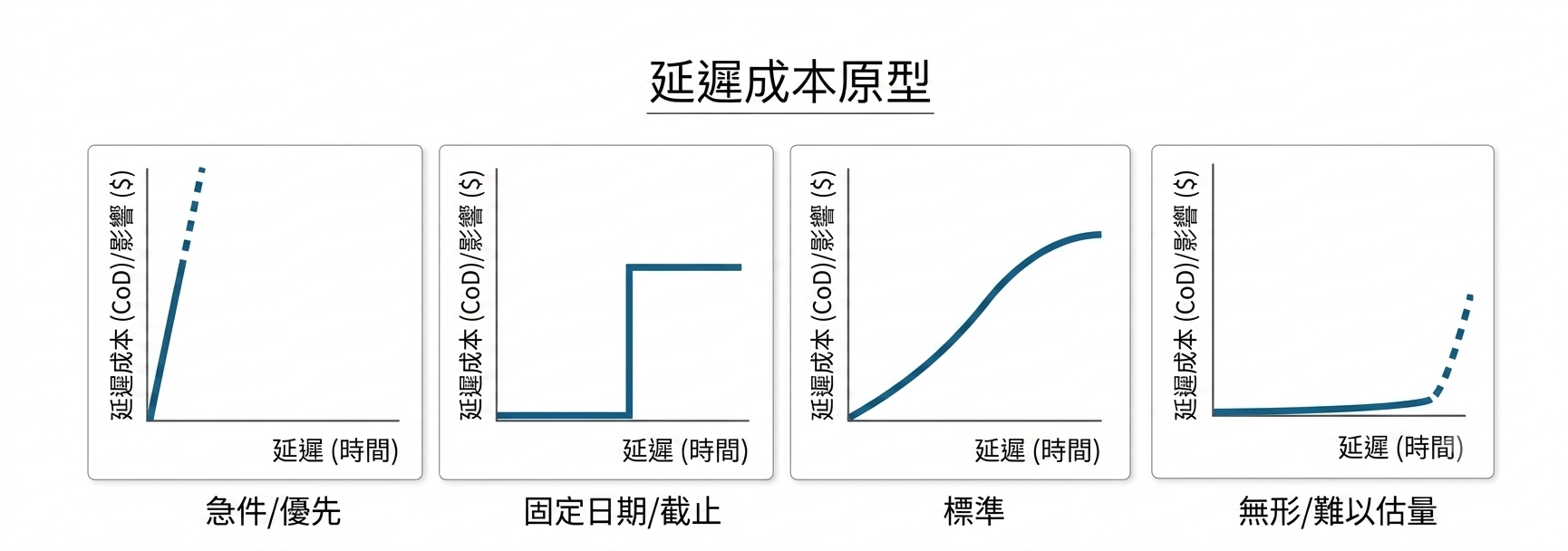

source: 改編自 https://kanbanbooks.com/essential-kanban-condensed/

如何用這四種 Archetype 協助排序

實務上,善用四種 Archetype 的排序方法是先問「這個工作項目屬於哪種型態?」

不需要計算 CoD 的精確數字,光是判斷形狀,很多時候就已經足夠指引排序和排程的決定。

  • Fixed Date 的東西要往前看時程,算清楚「最晚什麼時候必須開始」,而不是「應該什麼時候做完」。
  • Standard 的東西依照正常流量處理,但它們的損失也在持續累積,不應該永遠排在 Expedite 和 Fixed Date 後面。
  • Intangible 的東西容易被無限擠壓,最終突然爆發。建議明確保留一定比例的產能給這類工作,不要等到它「變成 Expedite」才處理。
  • 而 Expedite,只要出現就快點認命做一做吧!同時也要時時留意各種跡象,避免所有事情都變成緊急。

使用 Cost of Delay 的優點

  1. 連結了時間與優先序的決策:前幾篇的框架沒有正式處理「晚做」的代價,CoD 讓這件事有了語言,不管是精確計算還是用 archetype 估算,都能把時間因素帶進討論。
  2. 改善討論品質:「這件事很重要」容易各說各話;「這個屬於什麼型態、晚做代價是什麼」通常能讓討論更快落地。
  3. 提醒不要讓 Intangible 永遠被排在後面:這是很多團隊的通病,技術債和基礎建設一直被擠壓,直到出問題。四種 archetype 的框架讓這件事有個名字,有名字才比較容易被正視。

缺點

  1. 計算與比較不同單位還是很難:實際使用 WSJF 計算排序需要估算 CoD 的數值,而這件事本身就很費力。四種 archetype 解決了「不知道怎麼分類」的問題,但沒有解決「不知道值多少」的問題。
  2. Expedite 容易被濫用:什麼都說緊急,就等於什麼都不緊急。如果沒有明確的政策限制 Expedite 的數量,這個框架會失去意義。
  3. 需要全隊有共同認知:archetype 要發揮作用,前提是參與排序的人對「什麼是 Fixed Date、什麼是 Intangible」有一致的理解,否則分類本身就會變成爭論點。

如果你要用 Cost of Delay 的話,這些想法給你參考

  • 一樣,先對齊目標。判斷「這個是什麼型態的損失」還是要回到對產品和業務的共同理解,不然分類本身就沒有根基。這大概是我每篇都說的第一點了。可以考慮使用 ROI 那篇所說「所有的 R 基本上都對著 OKR」的想法。
  • 不需要全部精確量化。光是判斷 archetype,就已經足以協助排序決定。如果能估算相對的 CoD 大小,再用 WSJF(CoD ÷ 完成時間)排序,是更完整的做法,但不是非這樣不可。
  • 嚴肅對待 Intangible。明確決定產能裡有多少比例要給這類工作,不要讓它一直等到爆炸。
  • 限制 Expedite 的數量。同時間最多一到兩件 Expedite,其餘的要求重新分類,否則「緊急」這個詞就失去了它應有的重量。

這個系列寫到這裡,我自己用過的和研究過的排序邏輯大致都講完了。比起前幾篇的 RICE/ROI,CoD 的框架又需要更多團隊共識才能真正運轉,但它提供了一個前幾篇都缺少的東西:讓「時間」在排序決策裡有正式的位置。你也許有其他結合時間這項因素進 RICE 的做法,但一切終歸就是這幾項元素:

  • 成本(複雜度)
  • 效益(與成本有時可以結合計算)
  • 時間(警急程度)
  • 信心指數

真的只剩一篇拖了很久的 HiPPO,簡言之跟資訊充足程度、責任分配情形有關,但總之再讓我多富奸一下…
